​【建筑工程脚手架图解系列】——连墙件

2025-05-21 04:15 来源:网络 点击:

【建筑工程脚手架图解系列】——连墙件

如果这篇文章可以帮助到你的话,麻烦点赞评论加转发哦,关注我,会陆续更新更多的施工方案模板及建工知识。

连墙件的数量确定

连墙件是指将脚手架与建筑物可靠连接的构件,其设置的数量应该满足专项施工方案的设计要求,并且满足下列规定:

脚手架连墙件布置要点

(1)连墙件应布置在主节点处,如偏离主节点则距离不可大于300mm;连墙件开始布置的位置是第一步纵向水平杆,如果此处不便于布置,则可采用其他可靠的措施进行固定。在顶部和转角处的连墙件应适当加密,当脚手架的操作层高于连墙件两步时,需采用稳定措施进行临时固定,待到上一层搭设完成,根据实际情况判断是否拆除。

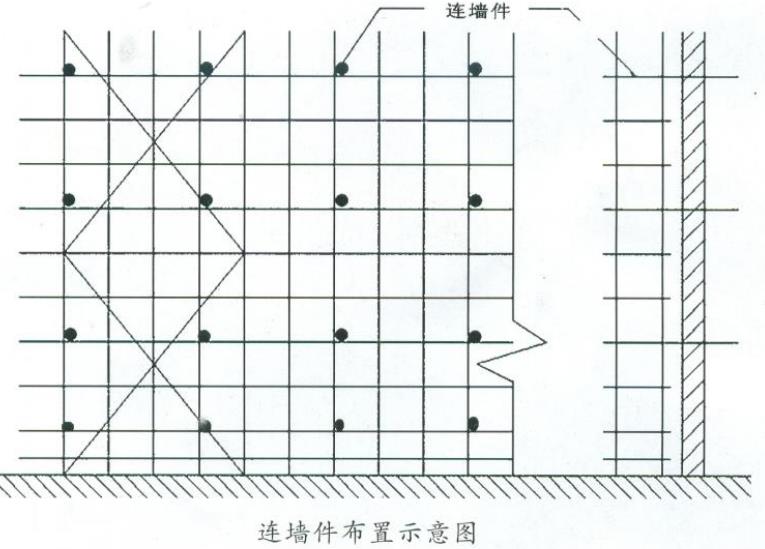

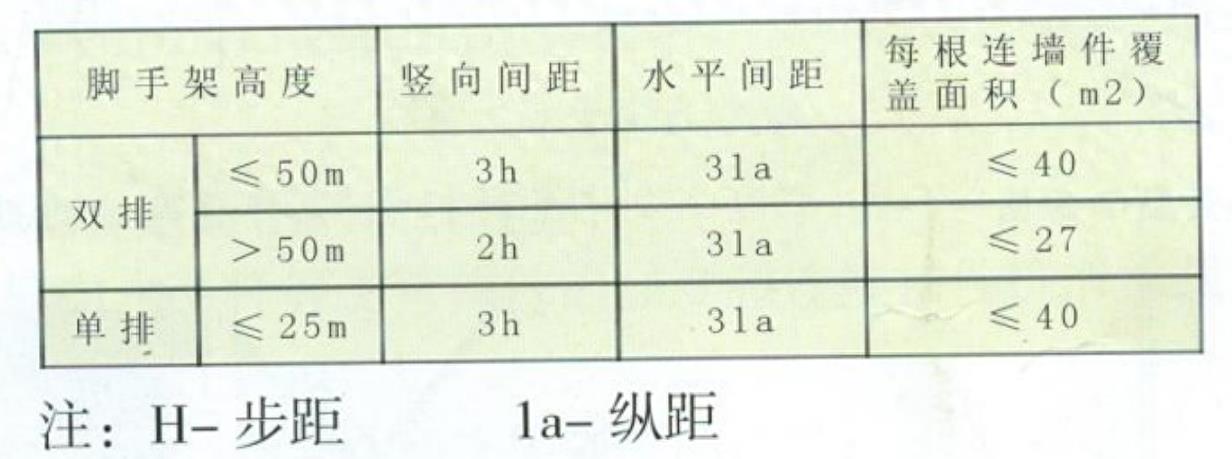

(2)当脚手架为开口型或者一字型时,两端必须设置连墙件且垂直间距不得大于建筑物的两倍层高、4米、两步

一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于 4m (2 步)。

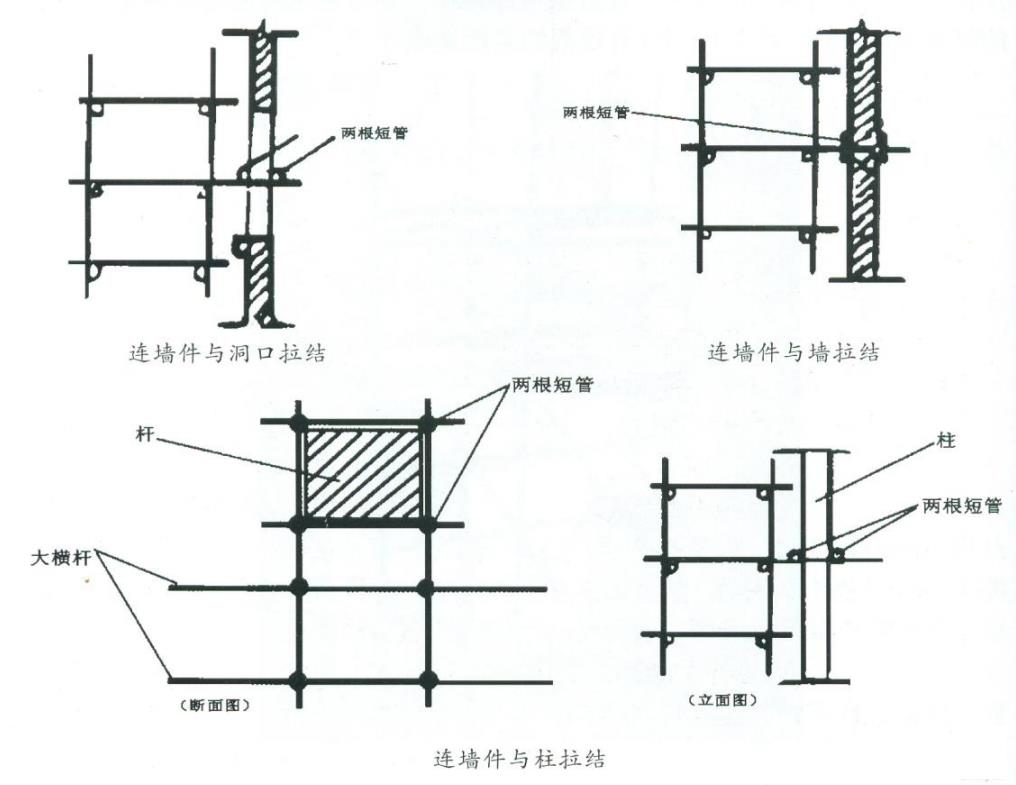

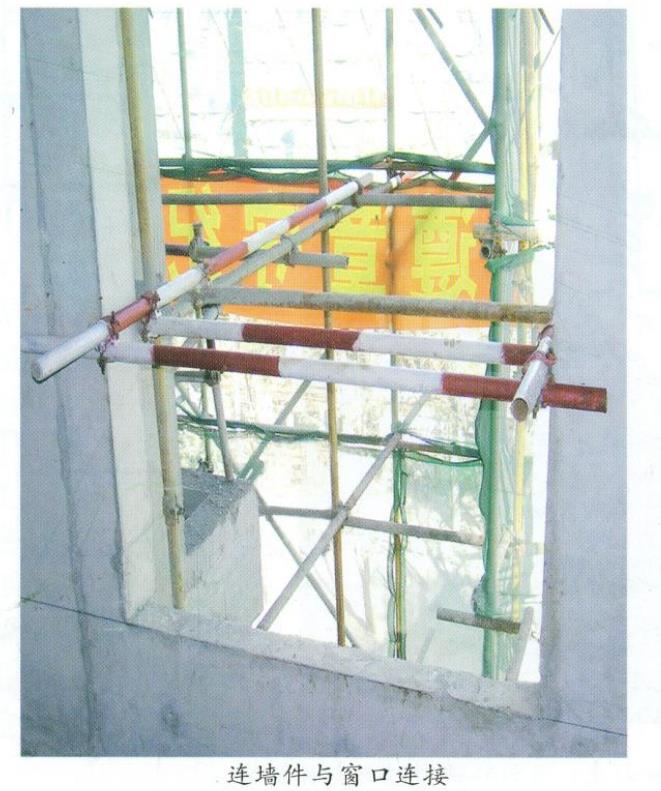

连墙件与建筑物拉结

(1)搭设连墙件时,要求连墙件的构造必须能承受拉力和压力。当双排脚手架高度超过24m时,必须使用刚性连墙件与建筑物进行可靠连接。如果高度不足24m的情况下,除选用刚性连墙件连接的方式外,还可以使用拉筋和顶撑配合的附墙连接,但是因为拉筋属于柔性连接,所以禁止只采用拉筋进行连接

(2)连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用上斜连接

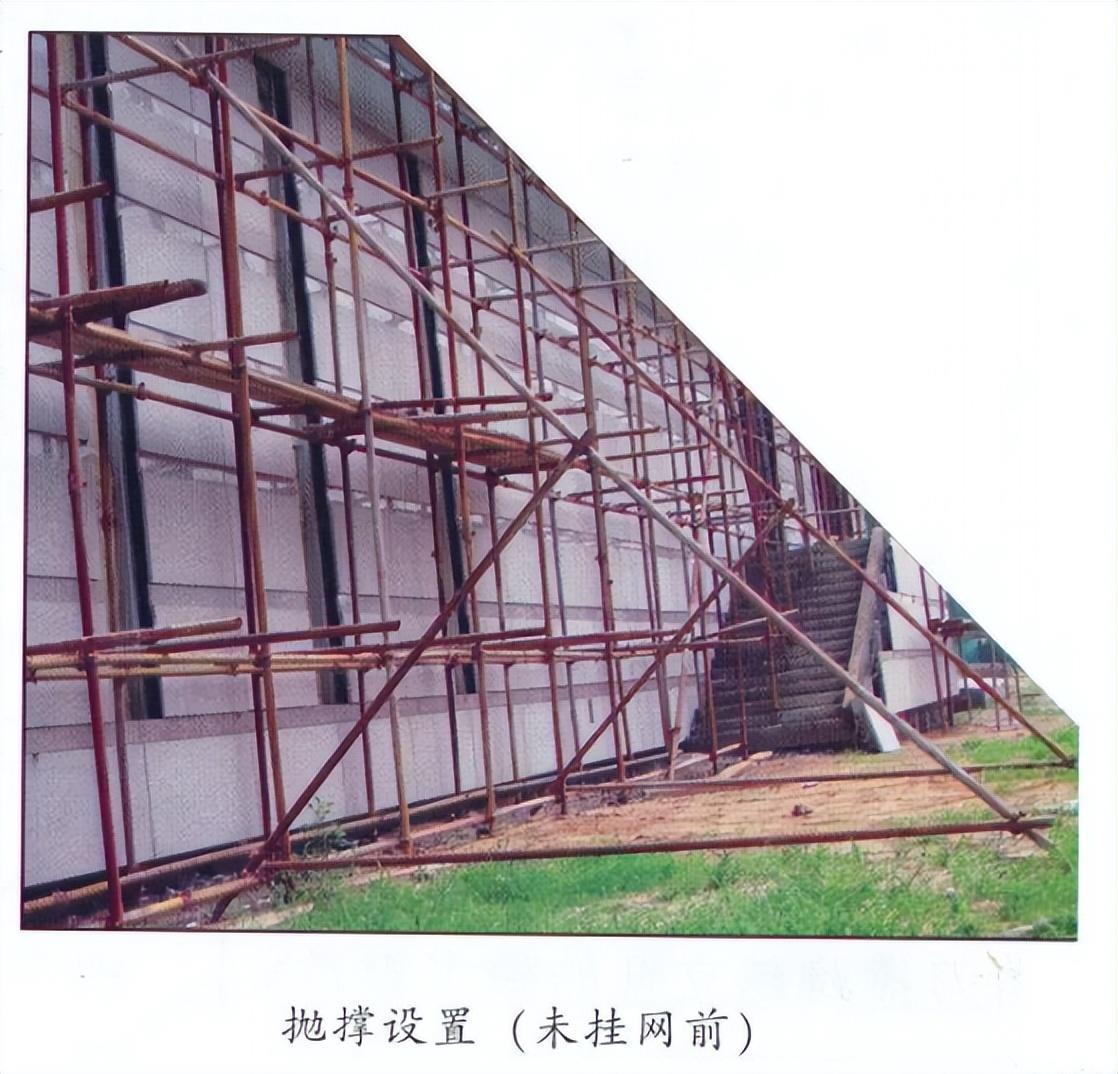

(3)脚手架一次搭设的高度不应超过相邻连墙件一上步,随工程主体施工进度进行搭设。刚开始布置立杆时,每隔6m需要设置一道抛撑,设置抛撑的目的时在连墙件安装之前保证脚手架的稳定性,当连墙件固定完成后即可拆除抛撑。

结合下图,我们看到抛撑与地面的倾角在45°-60°之间,采用通常杆件的方式与脚手架进行连接,连接中心与主节点的距离同样不得大于300mm

连墙件的拆除

连墙件应随脚手架的拆除同时进行,严禁单独拆除整层或者多层的连墙件后再拆除脚手架。连墙件分段拆除时,高差不应大于2步,当超过2步时,应对连墙件进行加固处理。

当脚手架拆至下部最后根长立杆的高度时,应在适当位置先搭设临时抛撑进行加固,随后再进行连墙件的拆除。在脚手架采取分段、分立面拆除的情况下,对于未拆除的脚手架两端,应先按照相关规定设置连墙件和横向斜撑以进行加固。这样的安全操作步骤确保了在拆卸脚手架的过程中,结构始终保持牢固和稳定。
